Prosjekt

Bruk av prosjekt med delprosjekt

📱 Vi flytter til nytt hjelpesenter

Denne artikkelen finnes ogsĂ„ i vĂ„rt nye hjelpesenter. Se oppdatert versjon her →



Go stÞtter ulike mÄter Ä sette opp og organisere det regnskapsmessige knyttet til prosjekt. Her fÞlger generelle eksempler pÄ noen mulige oppsett.

Dersom det er Þnskelig Ä splitte et prosjekt i mindre deler, er det to mÄter Ä gjÞre dette pÄ i Go. Enten kan det opprettes helt separate prosjekt som faktureres sÊrskilt hver for seg, eller sÄ kan det opprettes et hovedprosjekt med tilhÞrende delprosjekt. Hvert delprosjekt kan da settes opp med egne innstillinger, team og priser - eller de kan arve innstillinger fra hovedprosjektet.

Dersom man pÄ forhÄnd vet at et prosjekt skal deles opp i ulike delprosjekt, kan man ha interne rutiner pÄ at timer og kostnadsfÞring utelukkende skal skje pÄ delprosjekt. Hovedprosjektet blir da Ä anse som en "paraply" som samler oversikten over alle delene - se ogsÄ beskrivelse av prosjektrapporten.

Benytter man hovedprosjekt med delprosjekt, er det likevel mulig Ä fÞre timer og bilag direkte pÄ hovedprosjektet. Hovedprosjektet er sÄledes Ä anse som et delprosjekt i seg selv. BruksomrÄdet for dette er kanskje sÊrlig relevant dersom man har startet opp et prosjekt, men bryter opp enkeltdeler i etterkant. Et annet eksempel, kan vÊre fastprisprosjekt hvor det oppstÄr tilleggsarbeid som skal faktureres etter andre betingelser. Da kan tilleggsarbeidet opprettes som et delprosjekt, slik at man oppnÄr bÄde en separasjon og tilhÞrighet til fastprisprosjektet.

Merk at hovedprosjekt mÄ ha status "pÄgÄr" for at man skal kunne fÞre timer mot delprosjekt.

Delprosjekt kan arkiveres uavhengig av hovedprosjektet.



Eksempel 1, bygg- og anleggsbransje:

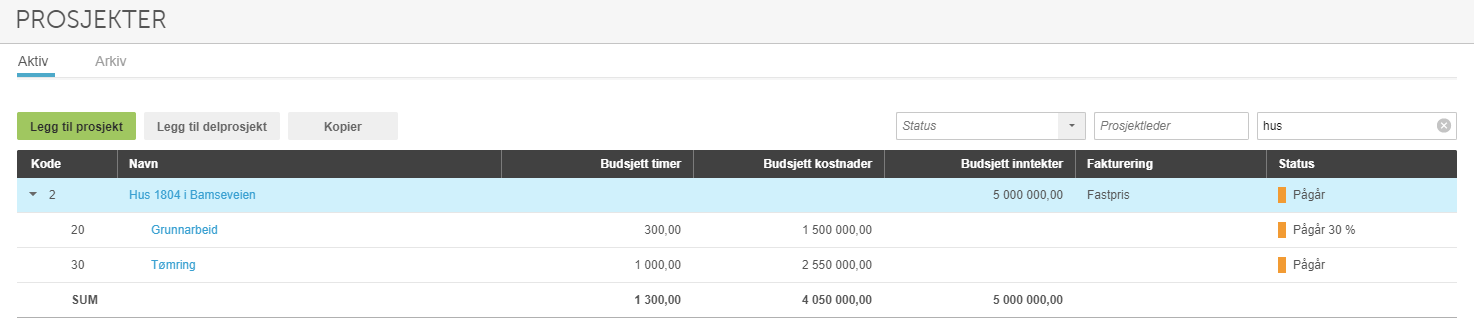

Her er hovedprosjektet en leveranse av et hus - en fastpriskontrakt pĂ„ 5 MNOK og fakturamĂ„te pĂ„ prosjektet er satt til fastpris. Det er valgt Ă„ bryte opp leveransen i to delprosjekt: Grunnarbeid og tĂžmring, og pĂ„ hvert av delprosjektene er det satt opp budsjett for timer og kostnader.

Delprosjektene er satt til "ikke fakturerbart", da de kun er ment for internkontroll og oppfÞlging av prosjektene. Delprosjektene vil bli benyttet for timefÞring og kostnadsfÞring i de ulike fasene av prosjektet, men disse timene og kostnadene vil ikke dukke opp i fakturaforslaget i Go. Fakturering skjer pÄ hovedprosjektet.


Eksempel 2, bygg- og anleggsbransje:

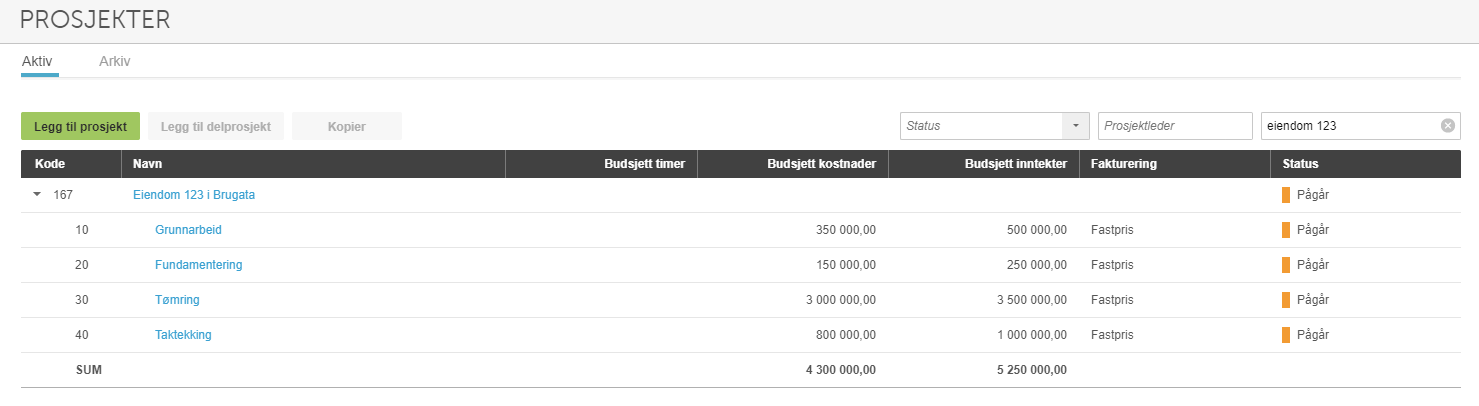

Her er hovedprosjektet satt til "ikke fakturerbart", da man iht avtale med kunden skal fakturere hvert delprosjekt (hver fase) av prosjektet sĂŠrskilt. Hvert enkelt delprosjekt er satt til avtalt fastpris med budsjetterte kostnader.

Hvert delprosjekt ligger da i fakturaforslag i Go. Via fakturaforslag kan det da opprettes separate faktura per delprosjekt, eller en sammenslÄtt faktura (hvor fakturautkastet fÄr én ordrelinje per delprosjekt).


Eksempel 3, konsulentvirksomhet

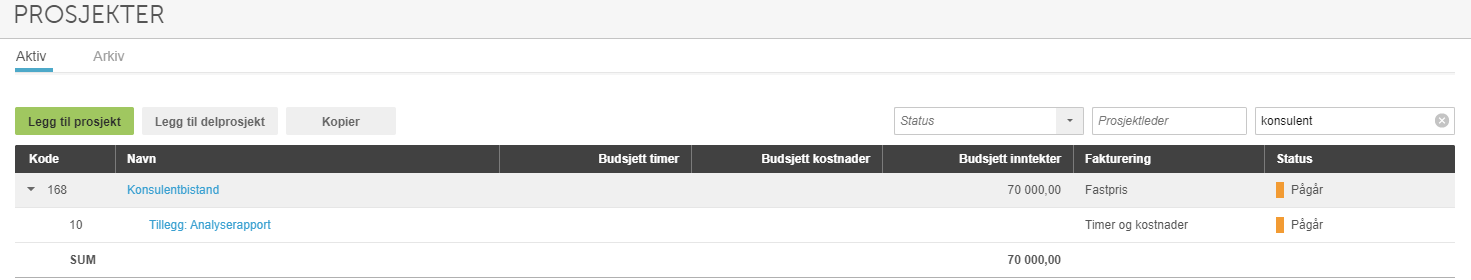

Hovedprosjekt er et avtalt oppdrag satt til fastpris. Underveis i oppdraget fÄr man en relatert tilleggsbestilling, som vil bli fakturert pÄ timebasis. Dette er opprettet som et eget delprosjekt med fakturamÄte "time og kostnader".




Eksempel 4, bruk av prosjekt for regnskapsfĂžrere

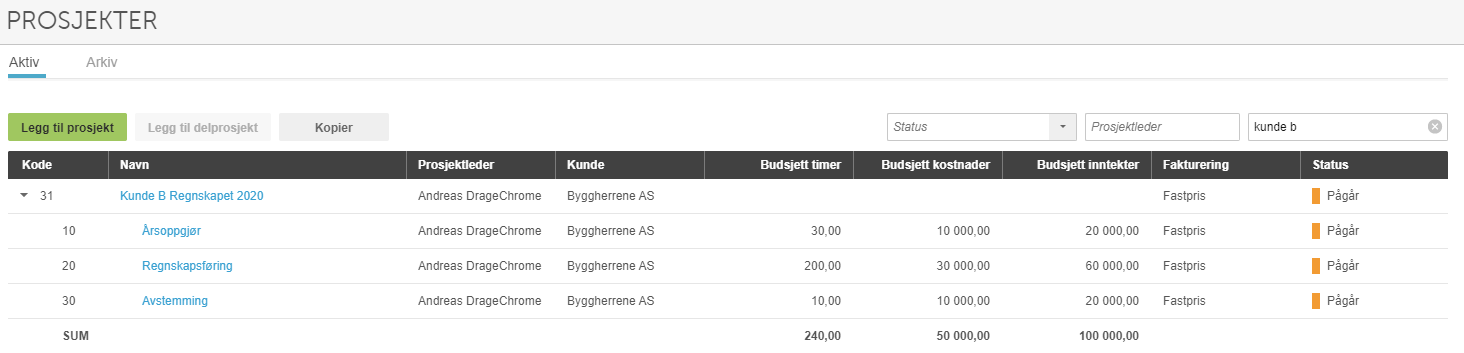

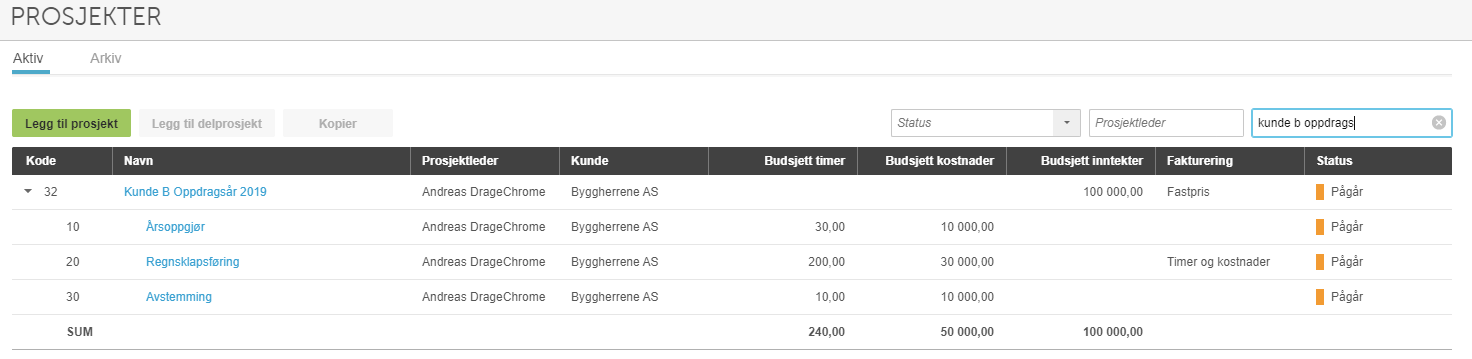

I dette eksemplet er hovedprosjekt satt opp med tanke pÄ at det skal gjelde regnskapet 2020 for kunde B. Hovedprosjektet fÞlger dermed ikke kalenderÄret, da lÞpende regnskapfÞrsel av regnskapet 2020 og Ärsavslutning av regnskapet vil gÄ over 2 kalenderÄr.

Det er satt opp ett delprosjekt for hver tjeneste som leveres, og hvert delprosjekt har satt en fastpris. Hovedprosjekt er satt til fastpris = 0,-, da hvert delprosjekt skal faktureres for seg. Dersom hovedprosjektet har satt fastpris = 0,- vil det ogsĂ„ stĂžttes at delprosjektene kan benyttes med fakturamĂ„te "timer og kostnader".

Oppsettet kan ogsÄ benyttes av revisorer




Eksempel 5, bruk av prosjekt for regnskapsfĂžrere

Sammenlignet med eksempel 4, har man her satt opp et hovedprosjekt som representerer en fastpris for alt arbeid som gjÞres i oppdragsÄret (kalenderÄret). Her leveres en fastpris for alt regnskapsarbeid utfÞrt i kalenderÄret, som da inkluderer Ärsavslutning av forrige Ärs regnskap, og regnskapsfÞrsel av kalenderÄrets regnskap.

Det er satt opp og budsjettert delprosjekt som representerer de ulike tjenestene som inngÄr i fastprisoppdraget. Disse prosjektene er satt som "ikke fakturerbare", da de er ment for intern kontroll og oppfÞlging.






Har du flere spÞrsmÄl? Send oss en henvendelse
